マイルストーンの先行依存関係について
-
<事象>
-
マイルストーンに複数のタスクと直接依存関係を設定すると、設定したタスクの数だけマイルストーンバッファが生成されます。
-
-
<問題点>
-
複数生成されたマイルストーンバッファに対してそれぞれ傾向グラフが表示されるため、これら全ての傾向グラフを総合的に判断しなければ、最終的なマイルストーンに対する進捗と危険度が明確になりません。
-
-
<解決方法>
-
マイルストーンの前に疑似的に集約タスクを設置することで一つのマイルストーンバッファで管理することができるようになります。
-

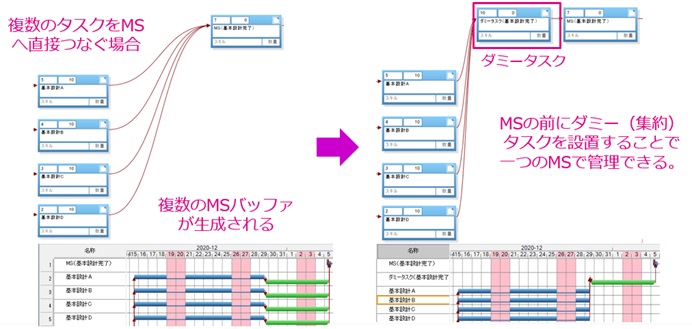

図1
